Kurikka hanke

Kurikka hanke
Kylät: Sarvijoki, Luopajärvi, Jokipii ja Luopa

Sunetin Kurikka – valokuituhanke on parhaillaan käynnissä Sarvijoen, Luovan, Luopajärven ja Jokipiin kylissä.

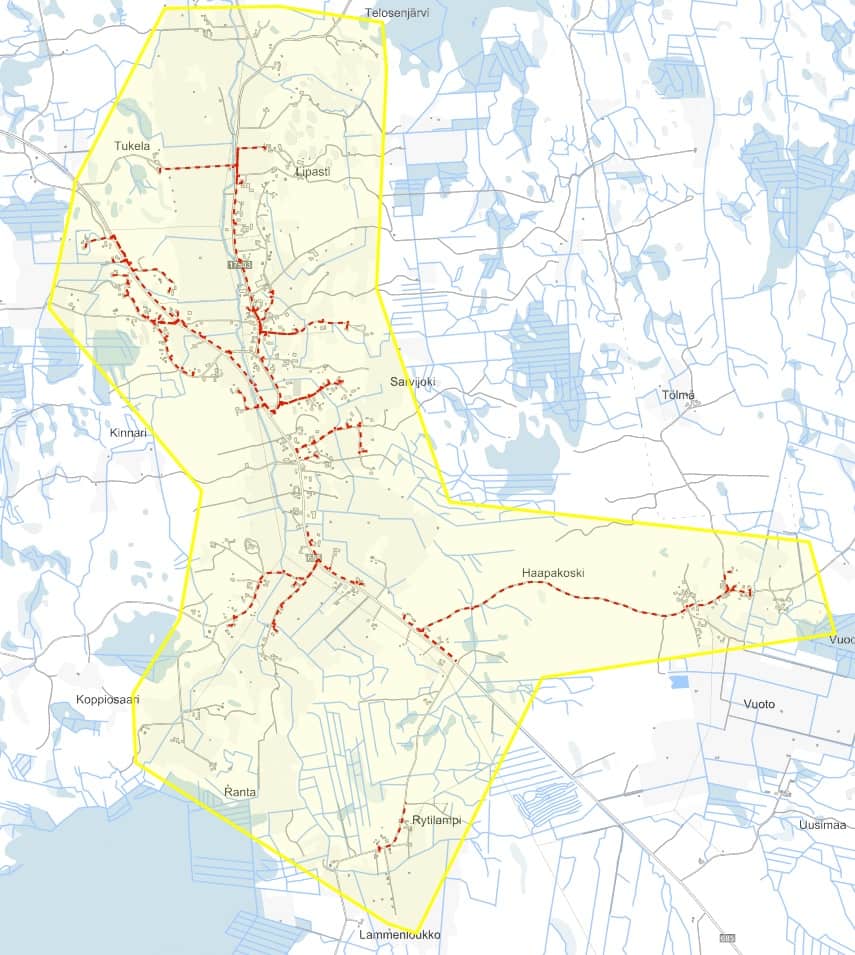

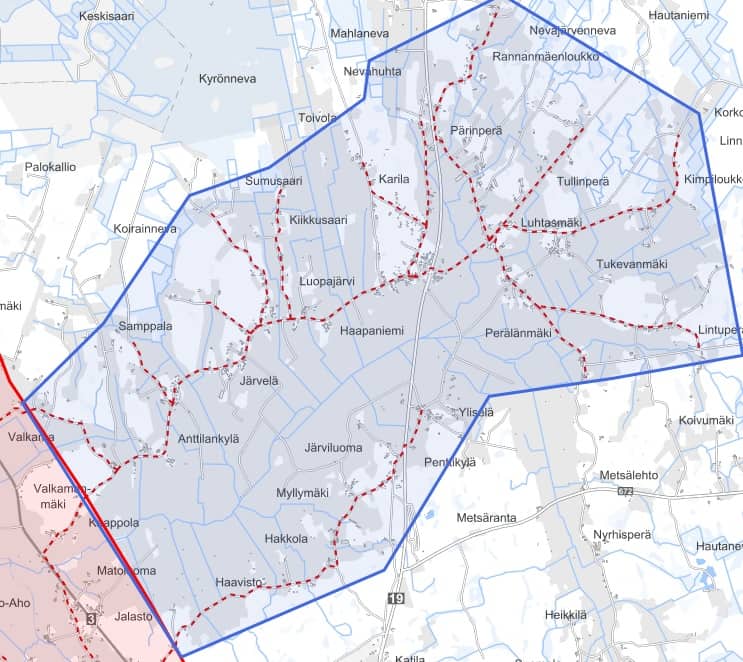

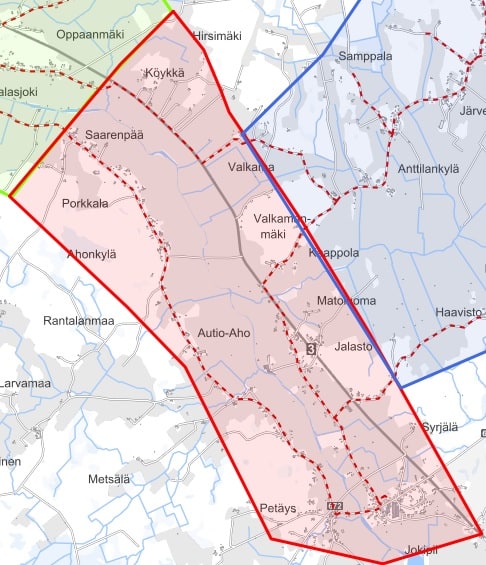

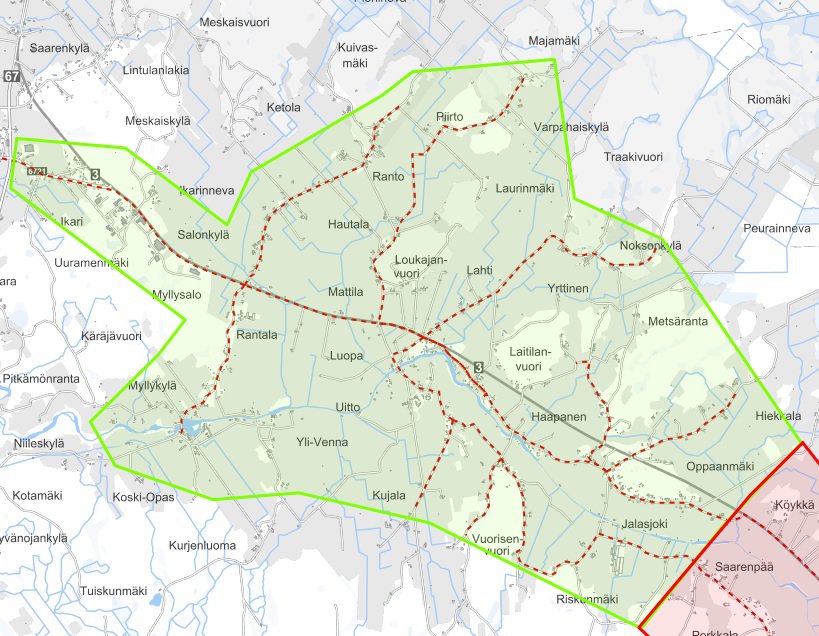

Tähän sivustoon on lisätty kartat kylien hankealueista. Kartoissa on esillä myös alustavat valokuitureitit.

Tällä hetkellä hankkeessa on menossa valokuidun kiinnostavuuskartoitus, jonka avulla selvitetään asukkaiden tarve valokuituun. Kartoitusta tehdään ottamalla yhteyttä kiinteistöjen omistajiin.

Sarvijoella liittyjämäärän tavoite on n. 30 liittyjää. Luovassa, Luopajärvellä ja Jokipiissä tavoite on n. 100 liittyjää/alue.
Sarvijoella tavoite on täyttynyt ja hanke voidaan toteuttaa. Sarvijoella valokuidun rakentaminen aloitetaan kesällä 2019. Tarkempi aikataulu ilmoitetaan myöhemmin. Liittymäsopimukset lähetetään viikolla 15.

Ilmoituksen voit jättää lomakkeella,joka löytyy tämän sivun alaosasta.

Ajankohtaista:

  • HUOM! Sunet järjestää valokuituinfot jokaisessa kylässä. Tarkemmat päivät ja aikataulut näet tämän sivun  “valokuituinfo” kohdasta.
  • Liittymäsopimukset lähetetään Luopajärvelle viikolla 20, Jokipiihin ja Luovankylään viikolla 21.
  • Viikolla 21 Sunetin hallitus tekee lopullisen päätöksen tulevan kesän inveistoinneista. Nyt on Kurikan alueella viimeiset hetket aikaa vaikuttaa investointien käynnistymiseen ja rakentamisen laajuuteen. (9.5.2019)
  • Viime viikolla Sunetin hallitus teki lopullisen päätöksen tulevan kesän investoinneista. Luopa, Jokipiin ja Luopajärven osalta rakentaminen käynnistyy elokuussa, jos ja kun saamme vähintään 250 allekirjoitettua liittymäsopimusta alueelta. (31.5.2019)
  • Sunetille on palautunut Luovasta, Jokipiistä ja Luopajärveltä lähes 300 sopimusta. Valokuidun rakentaminen aloitetaan viikolla 33 Luopajärvellä. Työt käynnistyvät Seinäjoentien ja Virnalantien risteyksestä. Siitä etenemme kohti Hakkolantietä.
  • Luopajärven maanrakennus valmistuu viikolla 39. Kuituhitsaukset valmistuu viikolla 41. Luovan runkoreitti koululle saadaan rakennettua viikolla 40. Tämän jälkeen tehdään runkoreitin pitkät sivuhaarat (Varpaiskylä ja Myllykylä).  Jokipiin suunnasta rakentaminen alkaa viikolla 39. Rakentaminen alkaa keräyspisteen kohdalta ja etenee kohti pohjoista Luovan koululle. Viikolla 41 aloitetaan Jokipiin alueen sivuhaarojen rakentaminen. Rakentamisen suhteen ollaan tällä hetkellä n. kaksi viikkoa tavoiteaikataulua jäljessä. Nyt esiintyneet yöpakkaset eivät rakentamista haittaa, mutta mahdollinen aikainen lumi voi etenemistä hidastaa.
  • Sunet sai viikolla 40 pystytettyä Luovan koulun pihalle keskuskaapin. Runkokaapelit lähestyvät keskusta pohjoisesta viikolla 42 ja Etelästä Jokipiin suunnasta viikolla 44. Tämän jälkeen saadaan viikolla 45 testata ensimmäisiä verkon yhteyksisiä.
  • Luopajärven ensimmäisiä palveluita viritellään linjoille viikolla 46-47.
  • Jokipiistä rakentaminen on edennyt kohti Kurikkaa ja on tällä hetkellä menossa Ahonkyläntiellä. Luovassa on kaapelit tuotu koululle. Viikolla 42 rakentaminen on jatkunut koululta kohti Jalasjärveä ja nyt rakentaminen on käynnissä Homintiellä, josta siirrytään Siltatielle. Rakentamisryhmät kohtaavat toisensa näillä näkymin Oppaanmäentiellä viikolla 45. Luopajärvellä on 18.10 aloitettu kaapelireittien mittaaminen ja tämä tarkistus sekä mahdolliset korjaukset saadaan valmiiksi viikon 43 aikana.
  • Maanantaina 4.11 saimme runkokaapelin maanrakennuksen valmiiksi ja kuituhitsaukset rungon osalta valmistunee viikolla 46. Tämän jälkeen laitetila Luovassa saadaan toimintakuntoon arviolta viikolla 47 tai 48. Kovasti koitamme saada ensimmäiset liittymät käyttöön viikolla 48 Luopajärvellä.
  • Nyt on tilanne se, että pakkasen johdosta routa on kovettanut teidenlipat erittäin koviksi. Tämä on johtanut jo siihen, että emme pysty pikkukoneella kaivamaan tällä hetkellä Jokipiin keskustaa. Rakentamista tehdään tällä hetkellä Luovassa Lepäntiellä sekä Oppaanmäentiellä. Nyt seuraamme tehostetusti koneiden etenemistä ja työjälkeä ja mahdollisesti joudumme työt pistämään tauolle maanrakenuksen osalta. (5.11.2019)



Valokuituliittymästä kiinnostuneet (21.10.2019):

  • Sarvijoki 38 kpl (sopimuksia palautunut 38 kpl)
  • Luopajärvi 97 kpl (sopimuksia palautunut 97 kpl)
  • Jokipii 82 kpl (sopimuksia palautunut 81 kpl)
  • Luopa 146 kpl (sopimuksia palautunut 142 kpl)


Valokuituinfo:

  • Luopa 13.6.2019 klo 18:00 paikkana Luovan nuorisoseura
  • Jokipii 12.6.2019 klo 18:00 paikkana Jokipiin nuorisoseurantalo Alanen
  • Luopajärvi 5.6.2019 klo 18:00 paikkana nuorisoseurantalo Pohjola
  • Sarvijoki 16.5.2019 klo 18:00 paikkana Sarvijoen vanha koulu



  • Sarvijoki 21.2.2019 klo 18:00 paikkana Sarvijoen vanha koulu
  • Luopajärvi 13.2.2019 klo 18:00 paikkana Luopajärven nuorisoseura
  • Jokipii 14.2.2019 klo 18:00 paikkana Jokipiin seuraintalo
  • Luopa 20.2.2019 klo 18:00 paikkana Luovan nuorisoseura



Valokuituopas

Kuituliittymän käytännön rakentaminen

Oppaassamme esitellään kuituliittymän rakentaminen vaihe vaiheelta. Siinä kerrotaan, mitä Sunet hoitaa, ja mistä puolestaan asiakkaan on huolehdittava.

Täyttämällä alla olevat kentät pääset lataamaan valokuituoppaamme.

Jokipii

Luopa

Luopajärvi

Sarvijoki

Mikäli olet kiinnostunut valokuituliittymästä,
jätäthän yhteystietosi alla olevalla lomakkeella
